Технологическое присоединение к электрическим сетям 2026: пошаговая инструкция
Каждый, кто сталкивался с технологическим присоединением (ТП) к электрическим сетям, слышал о Постановлении Правительства РФ № 861. Однако немногие детально изучали этот документ, поскольку он достаточно объемный и сложный. Между тем, именно он регулирует все этапы подключения к электросетям в России.
В этой статье мы простыми словами разберем пошаговую процедуру ТП, а также ключевые нюансы, на которые стоит обратить внимание заявителю.
- 1. Подача заявки на ТП
- 2. Заключение договора на ТП
- 3. Выполнение мероприятий по ТП
- 4. Получение разрешения на допуск в эксплуатацию
- 5. Фактическое присоединение к электрическим сетям и подача напряжения
- 6. Составление акта о ТП

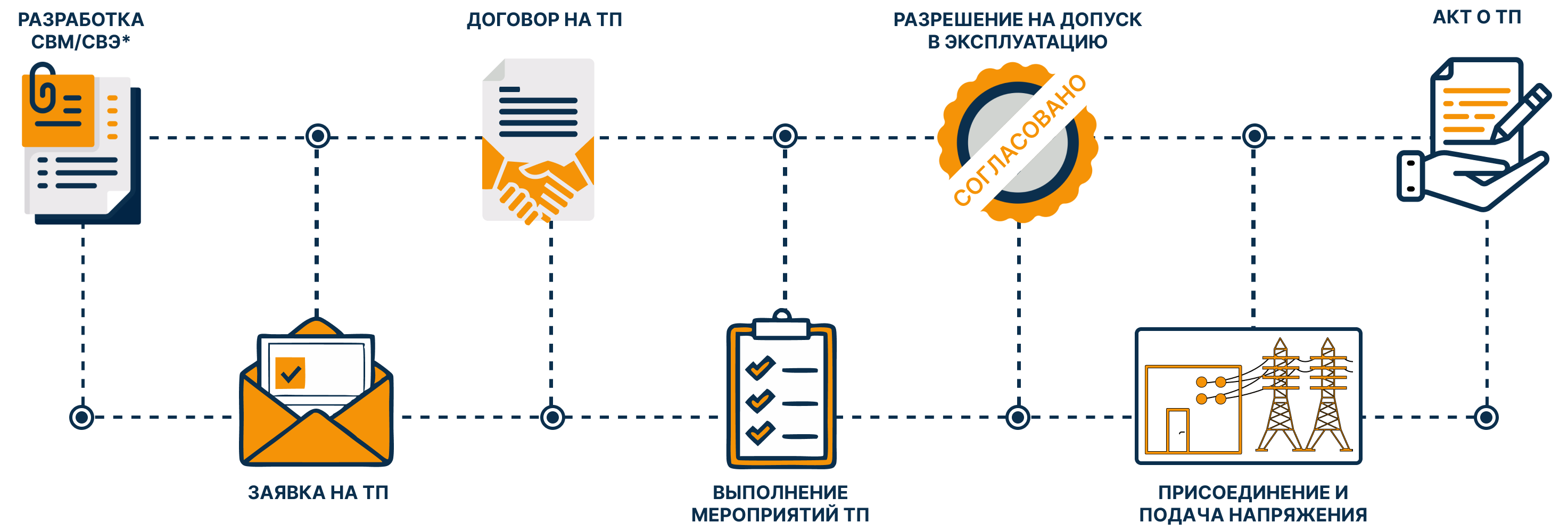

В общем виде процедура технологического присоединения выглядит следующим образом:
Подача заявки на ТП
Заявитель должен подать заявку установленного образца в сетевую организацию, чьи объекты расположены ближе всего. Форму заявки можно найти на сайте компании или в офисе обслуживания клиентов.
В заявке указываются: количество точек присоединения и характеристики присоединяемой нагрузки или генерации (максимальная мощность, категория электроснабжения, сроки и этапность ввода и т. д.).
Документы, прилагаемые к заявке:
- схема электрических сетей;
- план расположения объектов заявителя;
- документы на недвижимость и земельный участок;
- схема выдачи мощности (СВМ) или схема внешнего электроснабжения (СВЭ) (если требуется)*.
* Разработка СВМ/СВЭ обязательна при ТП генерации >5 МВт и нагрузки >50 МВт (или >5 МВт, если есть существующая нагрузка >50 МВт).
Важно:
- СВМ/СВЭ разрабатывается ДО подачи заявки на ТП и определяет мероприятия в электрической сети, необходимые для обеспечения технической возможности подключения. Данные мероприятия впоследствии включаются в технические условия (ТУ) на ТП.
- Сроки и стоимость подключения к электрическим сетям напрямую зависят от объема данных мероприятий. Как не переплатить за присоединение к сети – разобрали в отдельной статье.
- Заявку на ТП необходимо подать в течение 12 месяцев после утверждения СВМ/СВЭ, иначе СВМ/СВЭ аннулируется и придется разрабатывать ее заново.
- Чем быстрее подана заявка, тем ниже риск изменения режимно-балансовой ситуации в сети, которое может повлечь включение в ТУ дополнительных к выводам СВМ/СВЭ мероприятий.
Заключение договора на ТП
После рассмотрения заявки сетевая компания направляет заявителю:
- Проект договора на ТП.
- ТУ с перечнем мероприятий для подключения.
На этом этапе определяется размер платы за ТП.
Что важно знать о ТУ:
- Ответственность за выполнение мероприятий в прилегающей электрической сети распределяется между заявителем, сетевой организацией и другими собственниками.
- В ТУ могут быть отлагательные условия, на которые заявитель повлиять не может (например, строительство ЛЭП другой организацией), без выполнения которых подключение невозможно.
- Срок действия ТУ: от 2 лет до 6 лет.
Выполнение мероприятий по ТП
Для реализации ТУ необходимо:
- Разработать проектную документацию. Если в ходе проектирования возникает необходимость частичного отступления от мероприятий ТУ, такие отступления должны быть согласованы сетевой организацией и внесены изменения в ТУ.
- Выполнить работы (как заявителем, так и сетевой компанией).
- Подать уведомление о готовности на ввод в эксплуатацию.
Раньше согласование мероприятий по ТП осуществлялось на этапе проектирования, что приводило к частым изменениям ТУ. Сейчас этот вопрос решается на этапе СВМ/СВЭ, и заявитель еще до подачи заявки на ТП представляет, какие потребуются мероприятия для осуществления ТП и сколько это будет стоить.
Получение разрешения на допуск в эксплуатацию
Уведомление о готовности ввода в эксплуатацию вместе с копиями технических условий, акта о выполнении заявителем ТУ, разделов проектной документации, предусматривающей технические решения, а также схемами электрических соединений присоединяемого объекта направляется в адрес органа федерального государственного энергетического надзора.
Фактическое присоединение к электрическим сетям и подача напряжения
После получения разрешения на допуск в эксплуатацию обеспечивается физическое соединение (контакт) объектов сетевой организации и объектов заявителя без осуществления фактической подачи напряжения.
Затем происходит подача напряжения на объекты заявителя (включение соответствующего выключателя).
Составление акта о ТП
В течение 3 рабочих дней после фактического присоединения объектов и подачи напряжения составляется акт об осуществлении ТП, который завершает процедуру ТП к электрическим сетям.
Технологическое присоединение – сложный процесс, но понимание нюансов каждого этапа помогает избежать ошибок и сократить сроки и стоимость подключения.
- Дадут подробную консультацию по технологическому присоединению.
- Организуют полное сопровождение вашего проекта.
